[2] 250909~ 클라우드/[b] 12월 : Terraform + Ansible

[21] terraform setup + s3 테스트

서버관리자 페페 2025. 12. 28. 20:32

[0]

Powershell

-> winget install HashiCorp.Terrraform

-> terraform --version



-



[1]

VScode

-> HashiCorp Terraform

-> AWS Toolkit



-



[2]

VScode에서 ctrl + ~로 터미널 open

이미 Mobaxterm에서 aws cli 사용하고 있어서

aws configure로 하면 동일하게 로그인된다



aws configure list

aws sts get-caller-identity



-



[3]

프로파일 분리 -> 나중에



-



[4]

C:\terraform\aws-lab\

폴더 만들기



-



[5]

providers.tf

main.tf

variables.tf



variable "aws_region" {
  type    = string
  default = "ap-northeast-2"
}



#providers.tf

terraform {
  required_version = ">= 1.5.6"

  required_providers {
    aws = {
      source  = "hashicorp/aws"
      version = "~> 5.0"
    }

    random = {
      source  = "hashicorp/random"
      version = "~> 3.0"
    }
  }
}

provider "aws" {
  region = var.aws_region
}
#main.tf
resource "aws_s3_bucket" "tf-test" {
  bucket = "tf-test-${random_id.suffix.hex}"
}

resource "random_id" "suffix" {
  byte_length = 4
}



-



[5]

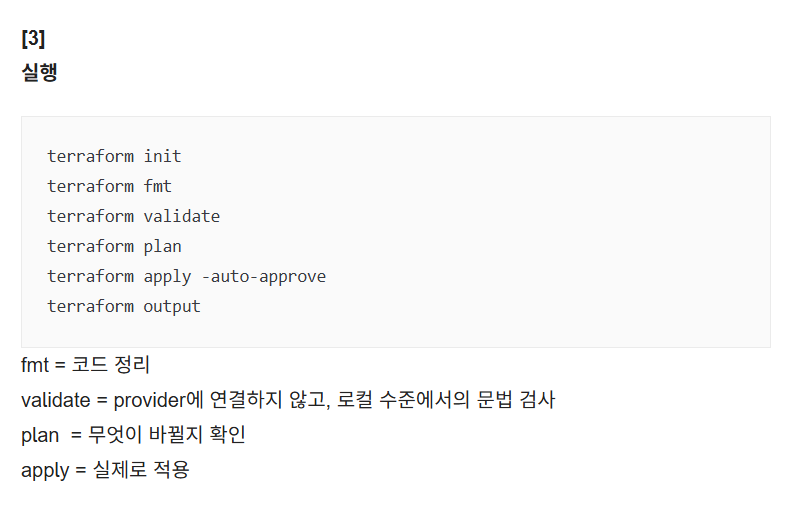

CLI로 실행

terrafom init

terraform fmt

terraform validate

terraform plan

terraform apply -auto-approve

terraform output



-



[6]

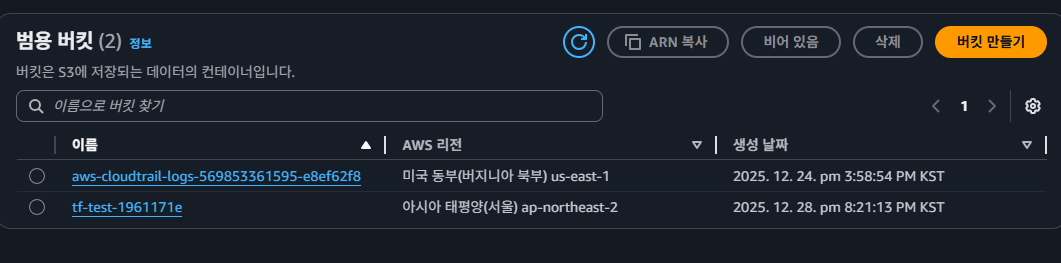

웹 콘솔에서 생성 확인



-



[7]

terraform.tfstate도 생성됨 확인



-



[8]

terraform destory
